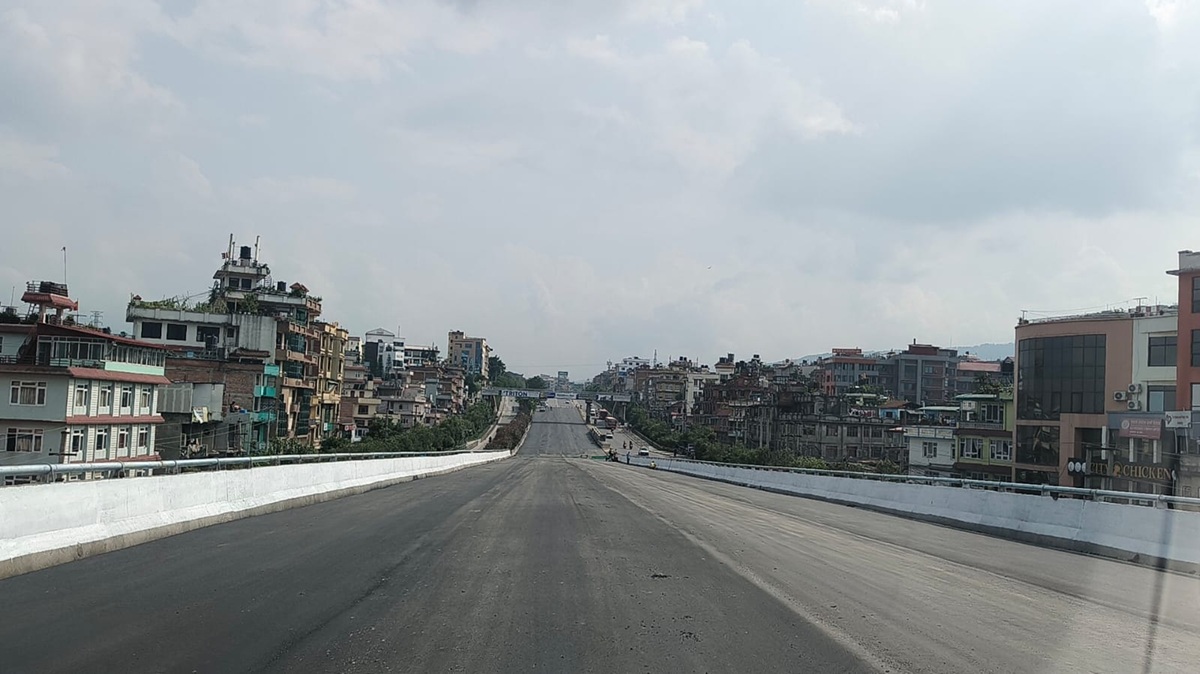

काठमाडौं। उपत्यकाकै व्यस्त सडक मानिने ललितपुरस्थित ग्वार्को चोकमा ओभरपास (फ्लाइओभर) निर्माणले बल्ल पूर्णता पाएको छ। पटकपटक भाका सार्दैै सम्पन्न भएको ‘फ्लाईओभर’ आज प्रधानमन्त्री केपी शर्मा ओलीले विधिवत रूपमा उद्घाटन गर्ने कार्यक्रम छ।
‘फ्लाईओभर’ निर्माणका क्रममा सास्ती भोगिरहेका सर्वसाधरण अब भने ट्राफिक जामको समस्याबाट मुक्त हुने भएका छन्। भौतिक पूर्वाधार तथा यातायात मन्त्रालय, सडक विभागअन्तर्गत गुणस्तर अनुसन्धान तथा विकास केन्द्रले काठमाडौँ उपत्यकामा निर्माण सम्पन्न बहुप्रतिक्षित ग्वार्को ओभरपास परियोजना निर्माणको प्रक्रिया अगाडि बढाएको थियो।
केन्द्रले दुई वर्षभित्र काम सम्पन्न हुनेगरी २०७८ साल फागुन १२ गते आशिष–समानान्तर रेलिगेर जेभी निर्माण व्यवसायी कम्पनीसँग ठेक्का सम्झौता गरेको थियो । यसरी २०८० फागुन ११ गते ठेक्का सम्पन्न गर्ने मिति तोकिएको थियो। तर, तोकिएको समयमा निर्माण सम्पन्न नभएपछि २०८१ असारमा निर्माण सम्पन्न हुने गरी पुनः दोस्रोपटक म्याद थप भएको थियो।
तोकिएको समयमा पुनः निर्माण सम्पन्न हुन नसकेपछि २०८१ साल पुस ८ गते सम्पन्न गर्ने गरी म्याद थप भयो । आयोजनामा समस्या देखिएपछि गत पुस र माघमा गरी एक महिना जति आयोजना निर्माणको कामसमेत ठप्प भएको थियो।
केन्द्रका प्रवक्ता प्रदीप भण्डारीले ठेकेदार कम्पनीले पटकपटक म्याद थप गर्दा पनि निर्माण सम्पन्न गर्न नसकेपछि हालसम्मको करिब एक करोड ४७ लाख हर्जना तिराएर निर्माण सम्पन्न गरिएको जानकारी गराए।
‘ग्वार्को ओभरपास निर्माण कार्यमा प्राविधिक जटिलता र अपरिहार्य प्राविधिक परिमार्जनका कारण केही ढिलाइ भयो,’ उनले भने, ‘प्रारम्भिक डिजाइनअनुसार काम सुरू गरे पनि निर्माण व्यवसायीले पेस गरेको प्रारम्भिक डिजाइनमा आवश्यक परिवर्तन गर्नुपरेको थियो। त्यसका लागि थप अध्ययन तथा स्वीकृति प्रक्रियाले समय लिएको हो। साथै, यान्त्रिक रूपमा स्थिर माटोको पर्खाल जडान गर्दा जमिनमुनिको माटोमा अपेक्षित मात्रामा सुधार गर्नुपर्ने देखिएकाले माटो सुधारसम्बन्धी थप कार्य गर्नुपर्यो। यो कामले अतिरिक्त समय र स्रोतको खपत गर्यो।’
त्यसैगरी अप्रोच सडक निर्माणका क्रममा माटो थपिँदै जाँदा सातदोबाटोतर्फको भागमा जगको माटो असमान रूपमा थिचिएकाले पनि थप समय लागेको भण्डारीले बताए। ‘त्यसको असरस्वरूप सातदोबाटोतर्फको भागमा असमान रूपमा माटो दबिँदा प्यानल–४ र प्यानल–५ बीचको अन्तराल बढेको थियो। उक्त समस्या समाधान गर्न दुवै प्यानललाई खोलेर पुनः सन्तुलनसहित जडान गर्नुपरेको थियो। यसले कार्यावधि थप लम्बिएको हो’, उनले भने।
भण्डारीका अनुसार ग्वार्को ओभरपासको कुल र्याम्प र पुलको लम्बाइ ५७६ दशमलव २ मिटर, ग्वार्को चोकबाट लगनखेलतर्फ तीन सय २० मिटर र सातदोबाटोतर्फ एक सय ८५ मिटर लामो ओभरपास रहेको छ। दुवैतर्फ चार तहको कालोपत्र गरिनुका साथै ओभरपासको र्याम्पको दूरी भने १० दशमलव २ मिटर रहेको उनको भनाइ छ।
‘बीचको पुल खण्डको लम्बाइ भने ३६ दशमलव २ मिटर छ। यसरी दुईवटै र्याम्प र पुल मिलाएर ओभरपासको कुल लम्बाइ पाँच सय ४० मिटर (र्याम्प) प्लस ३६ दशमलव २ मिटर (पुल) गरी ५७६ दशमलव २ मिटर हुन्छ’, भण्डारीले भने, ‘पुलको चौडाइ १६ दशमलव ४ मिटर छ, जसमा चार लेन सडक सञ्चालन हुनेगरी डिजाइन गरिएको हो।’
१४ करोड थप लागत
केन्द्रका प्रवक्ता भण्डारीले तोकिएको समयमा काम सम्पन्न हुन नसक्दा सुरुको सम्झौताभन्दा १४ करोड लागत थप भएको जानकारी दिए।
‘करिब १७ करोड ६ लाख ८८ हजार ८८८ मा सम्पन्न हुने गरी ठेक्का सम्झौता भएको हो, तर काम सम्पन्न भइसक्दा हाम्रो अनुमानित लागत ३१ करोड ४६ लाख ५१ हजार ४४० पुगेको छ’, उनले थपे, ‘ग्वार्को चोकस्थित चार लेनको ओभरपास र पहुँचमार्गको योजना, डिजाइन, इञ्जिनियरिङ, खरिद तथा निर्माणकार्य (इपिसी प्रणालीमा) भएको ठेक्का सम्झौता हो, जसअन्तर्गत डिजाइन र निर्माणको जिम्मेवारी पूर्ण रूपमा निर्माण व्यवसायीमा रहन्छ।’
भण्डारीका अनुसार उक्त सम्झौताअनुसार निर्माणपश्चात निर्माण कार्यमा पाँच वर्षसम्म र डिजाइनमा १० वर्षसम्म कुनै त्रुटि देखिए उक्त त्रुट सुधार गर्ने पूर्ण जिम्मेवारी निर्माण व्यवसायीको रहन्छ।
ट्राफिक व्यवस्थापनमा सहज
उपत्यका ट्राफिक प्रहरी कार्यालयका प्रवक्ता प्रहरी उपरीक्षक दीपक गिरीले पछिल्लो समय सवारीसाधनको बढ्दो चापसँगै उपत्यकाका विभिन्न चोकमा ट्राफिक जामको समस्या बढ्दै गइरहेको भन्दै यस्ता फ्लाईओभर निर्माणको कार्यले ट्राफिक जाम व्यवस्थापनमा सहज हुने बताए।
‘ग्वार्को चोकमा देखिएको ट्राफिक जामको समस्या अबदेखि हट्ने भयो । छोटाछोटाभन्दा पनि लामो फ्लाईओभर निर्माण गर्न सकियो भने अझै ट्राफिक व्यवस्थापनमा सहज हुनेछ’, उनले भने, ‘ग्वार्कोमा अबदेखि जाम नहुने र छिटोछिटो सवारीसाधन आवतजावत गर्न सक्छन्। तर, सातदोबाटो चोकमा आएर एकैपटक सवारी चाप बढ्ने र त्यो स्थानमा जाम बढ्नेछ । तसर्थ लामो ओभरपास निर्माणको योजना ल्याउन आवश्यक छ।’
अन्डरपास र ओभरपास अबको आवश्यकता
पूर्वाधारविद्समेत रहनुभएका नेपाल बुद्धिजीवी परिषद्का अध्यक्ष इन्जिनियर गजेन्द्रप्रसाद थपलियाले उपत्यकालगायत मुलुकका मुख्य सहरमा सवारीसाधनको चापका कारण ट्राफिक समस्या बढिरहेको अवस्थामा अन्डरपास र ओभरपास आजको आवश्यकता रहेको बताए।
‘ग्वार्को फ्लाईओभर निर्माणले मुलुकमा पूर्वाधार विकासको सकरात्मक पक्षलाई झल्काउँछ। निर्माणकार्य ढिला भए पनि यसले सकरात्मक सन्देश प्रवाह गरेको छ’, उनले भने, ‘ग्वार्कोमा मात्र नभएर अब कोटेश्वरर, बानेश्वर, थापाथली, माइतीघर, चाबहिल, सातदोबाटोलगायत क्षेत्रमा अन्डरपास र ओभरपासको योजना छिट्टै तर्जुमा गरी प्रभावकारी कार्यान्वयन गर्नुपर्ने आवश्यकता छ। अनि मात्र ट्राफिक व्यवस्थापन सहज हुन्छ।’
सिसीटिभी र बत्ती जडान गर्न आवश्यक
संघीय संसद्अन्तर्गत प्रतिनिधिसभाको पूर्वाधार विकास समितिले ग्वार्को ओभरपासको निरीक्षण गरेको थियो । उद्घाटनको पूर्वसन्ध्यामा गत बुधबार समितिका सभापति दीपक सिंहको संयोजकत्वमा स्थलगत अवलोकन गरिएको थियो।
ओभरपासको प्रगतिबारे जानकारी लिन निरीक्षण गरिएको र जहाँ स–साना तर महत्त्वपूर्ण काम बाँकी रहेको बताउँछन्, समिति सदस्य तथा प्रतिनिधिसभा सदस्य माधव सापकोटा। ‘ओभरपास निरीक्षण गर्दा अधिकांश कार्य सम्पन्न भए पनि केही साना काम बाँकी छन्,’, उनले भने, ‘जस्तै बत्ती जडान गर्नुपर्ने, सुरक्षा सुनिश्चितताका लागि सिसीक्यामेरा जडानलगायतका काम बाँकी छन्। मन्त्रालयका सचिव, सडक विभागका महानिर्देशकलगायतका पदाधिकारीलाई बोलाएर आवश्यक निर्देशन दिन छलफल गरिएको छ।’
निर्माण सम्पन्न गराउन अग्रसरता
भौतिक पूर्वाधार तथा यातायातमन्त्री देवेन्द्र दाहालले ग्वार्को चोकमा निर्माणाधीन अवस्थामा रहेको फ्लाईओभर निर्माणलाई चालू आर्थिक वर्षभित्र नै सम्पन्न गराउनका लागि निरन्तर अग्रसरता देखाएका थिए। पटकपटक स्थलगत निरीक्षण गरेर मन्त्री दाहालले फ्लाई ओभर निर्माणको कामलाई गति दिन निर्देशन दिँदै आएका थिए।
काठमाडौँको सहरी तथा यातायात व्यवस्थापनमा महत्त्वपूर्ण हुने अपेक्षा राखिएको उक्त फ्लाई ओभर निर्माणकार्यलाई गति दिएर समयमा नै सक्नुपर्ने भन्दै उनले ताकेता गर्दै आएका थिए।
आगामी आव २०८२/८३ मा टोखा–छहरे–गुर्जु–भन्ज्याङ सुरुङमार्ग, हेम्जा–नयाँपुल खण्ड सडक सुरुङमार्ग, नयाँबानेश्वर अन्डरपास, सिद्धबाबा सुरुङमार्ग, खुर्कोट–चियाबारी सुरुङमार्ग, फुस्रेखोला छोरेपाटन (पोखरा)बाट स्याङ्जा गुडीकोला टनेल अध्ययन, शिवपुरी–भालुवाङ सुरुङमार्ग, रानीघाट–भुरीगाउँ सुरुङमार्गलगायत विकासका योजना छनोट भएका छन्।
